Teilsanierung der 220 kV-Freiluftschaltanlage des Umspannwerks Neusiedl am See.
Fakten:
- Auftraggeber:
Austrian Power Grid AG - Leistung:
Baumeisterarbeiten, Teil-Generalunternehmer - Bauzeit:
7/2023 - 10/2025
Leistungsumfang:
1. Bauabschnitt:
- Abbruch der bestehenden Lagerhalle samt Laderampe
- Herstellung Kabelkanal ca. 130 m (K5)
- Rückbau Entwässerungsleitung samt Schächte und Neuherstellung
- Abbruch bestehender Einzelfundamente

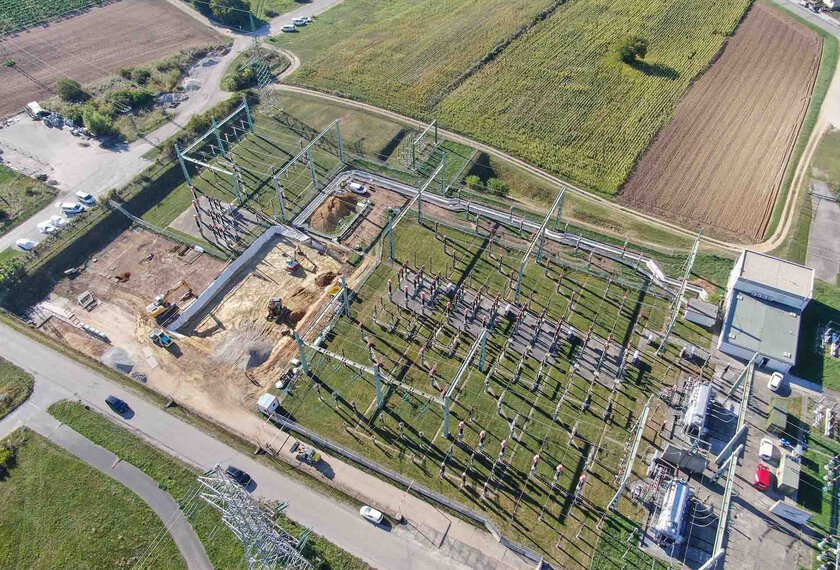

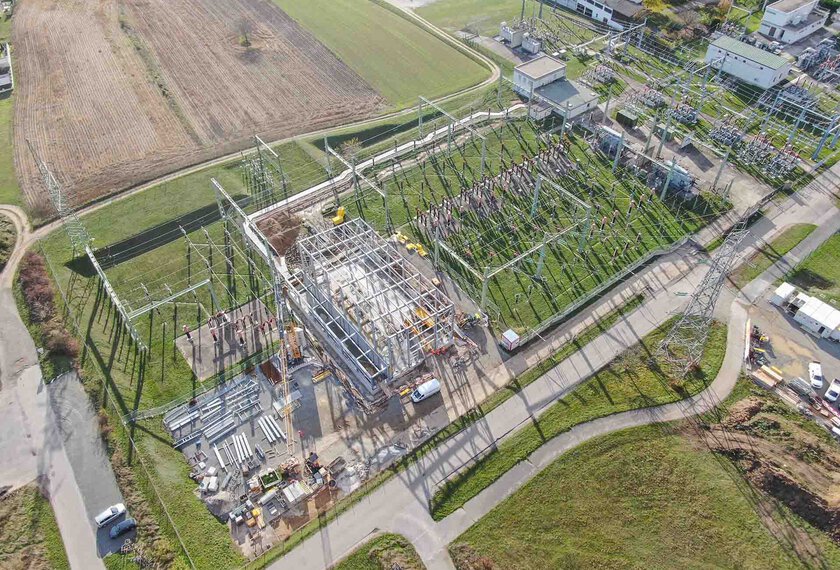

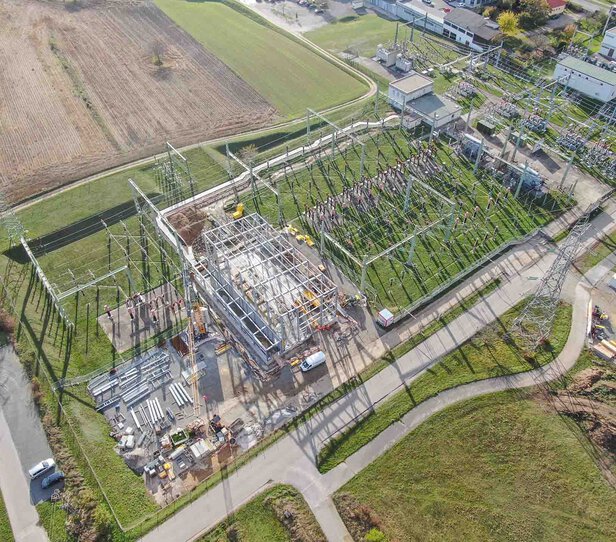

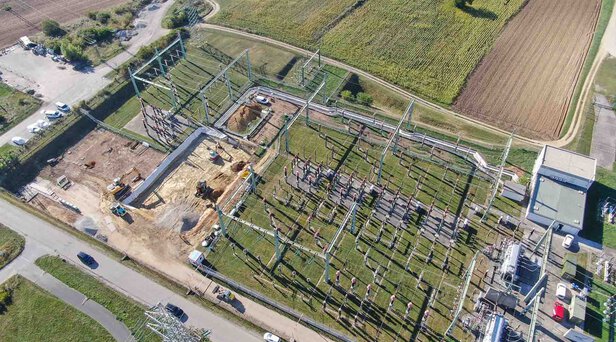

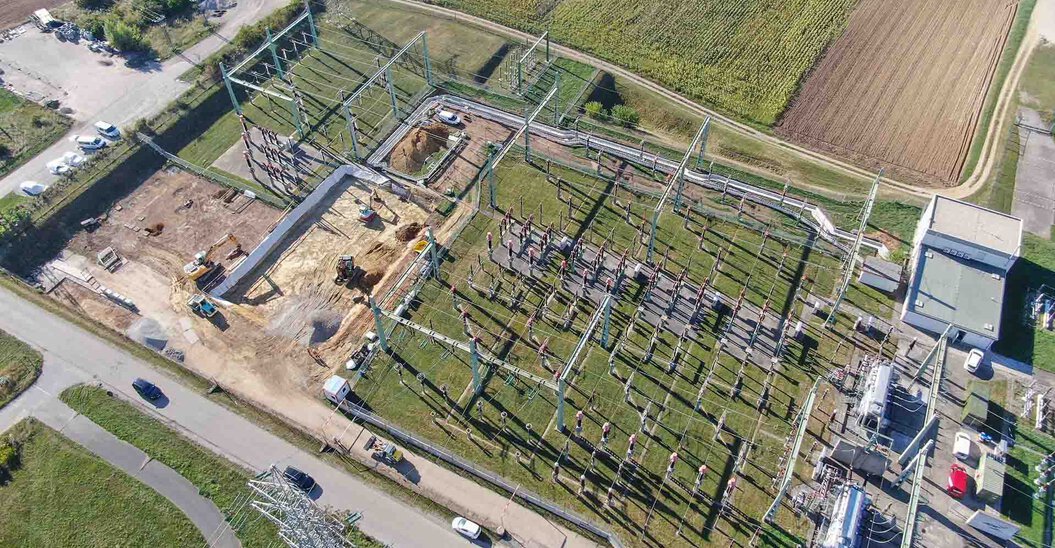

- Herstellung der gasisolierten Schaltanlage (Aushubarbeiten, Bodenauswechslung, Streifenfundament und Bodenplatte, Montage Stahlkonstruktion und Fassade, Ausrüstung der Halle mit Sektionaltoren sowie Türen, Fenstern und Böden)
- Errichtung Kabelziehrohrtrassen für Hochspannungskabel
- Herstellung der Anlagenfahrbahnen
- Errichtung der Außenanlage
2. Bauabschnitt:
- Abbruch bestehender Einzelfundamente
- Errichtung Gerätesteherfundamente
- Herstellung Entwässerung
- Betonsanierung der Trafofundamente
- Errichtung Kabelziehrohrtrassen für Hochspannungskabel
- Herstellung der Anlagenfahrbahnen
- Errichtung Außenanlagen
Projektdaten:
- ca. 700 m³ Betonabbruch
- ca. 5.300 m³ Baugrubenaushub
- ca. 3.600 m³ Schüttmaterial
- ca. 2.000 m³ Beton
- ca. 80 to Bewehrung
- ca. 700 m Kabelziehtrassen
- ca. 120 to konstruktiver Stahlbau
- ca. 1.800 m² Fassade
- ca. 530 m² Betonsanierung
- ca. 5.200 m² hergestellte Außenanlage
