Errichtung eines Randweges für die ÖBB in Bad Hofgastein
Fakten:
- Auftraggeber:
ÖBB-Infrastruktur AG - Leistung:
Baumeisterarbeiten - Bauzeit:
9/2020 - 10/2020
Leistungsumfang:
- Errichtung des Randweges mittels Kopfbalken

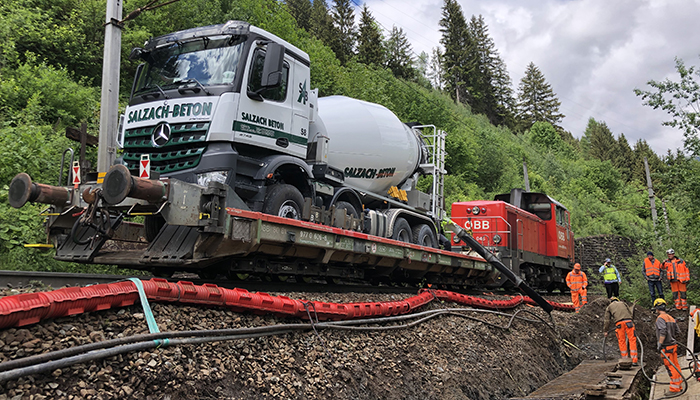

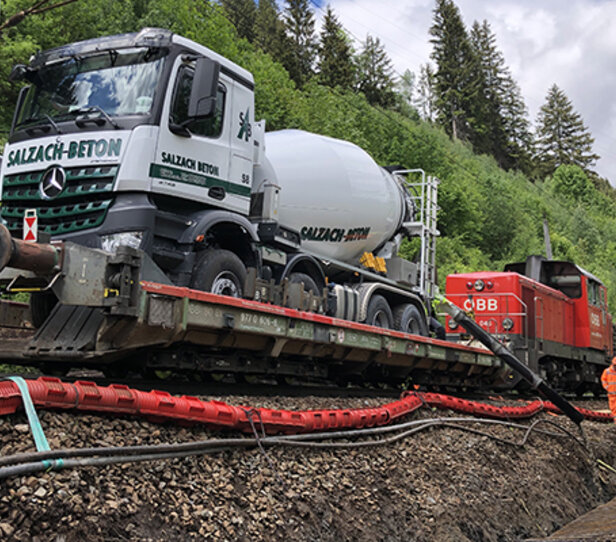

- Errichtung der Absturzsicherung an einer Natursteinmauer mittels Konsolengerüst 50 m
- Errichtung eines Streifenfundaments für die Gründung des Kopfbalkens (Länge 50 m, Breite 1,50 m)

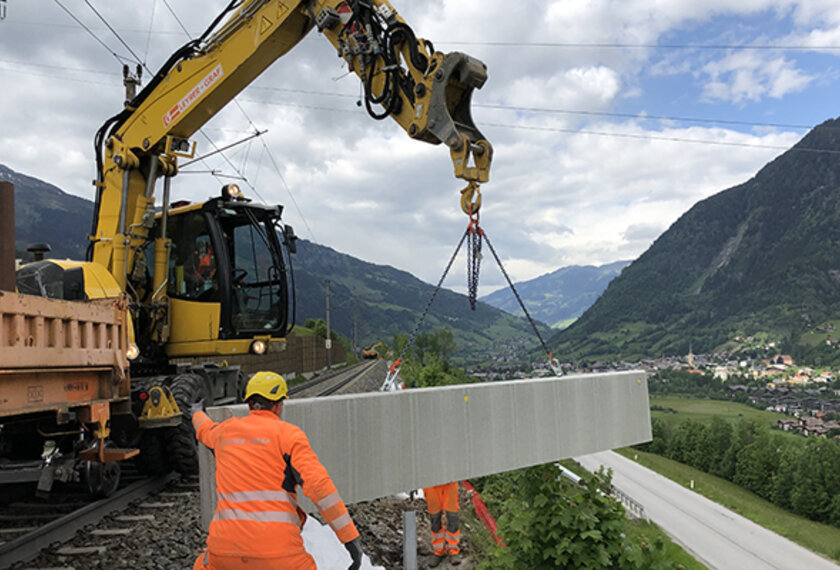

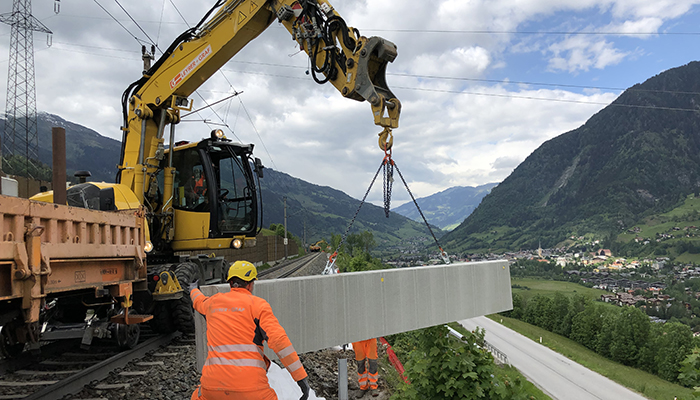

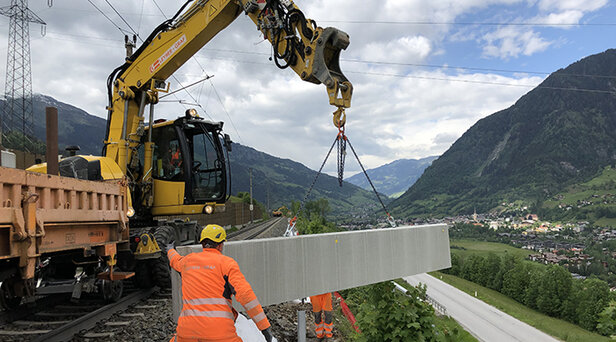

- Versetzen der Kopfbalken mittels Schienenkran (18 Stk., Stückgewicht rund 6 t)
Projektdaten:
- Geräteeinsatz: drei Gleisbagger, ein Kettenbagger, ein Radlader und ein Arbeitslock
- 90 Rohrfundamenten DN500
- 90 I-Träger HEB 160
- 88 Sockelbretter
- 750 m Kabeltrog
Besonderheiten:
- Schwierige Rahmenbedingungen: enges Zeitfenster und alle Arbeiten gleisgebunden – Schichtbetrieb
- 2-mal 48 Stunden Dauersperre, sowie drei Wochen sehr kurze Zugpausen (ca. 6-7-mal täglich 15 Minuten)
