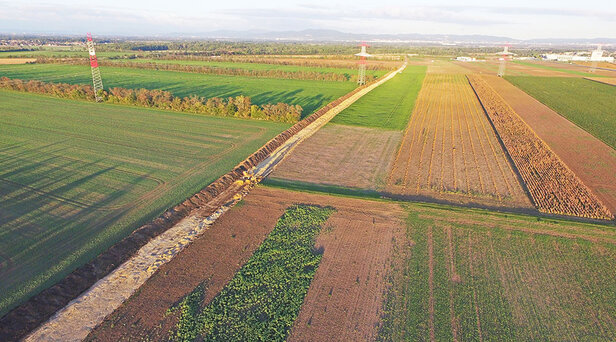

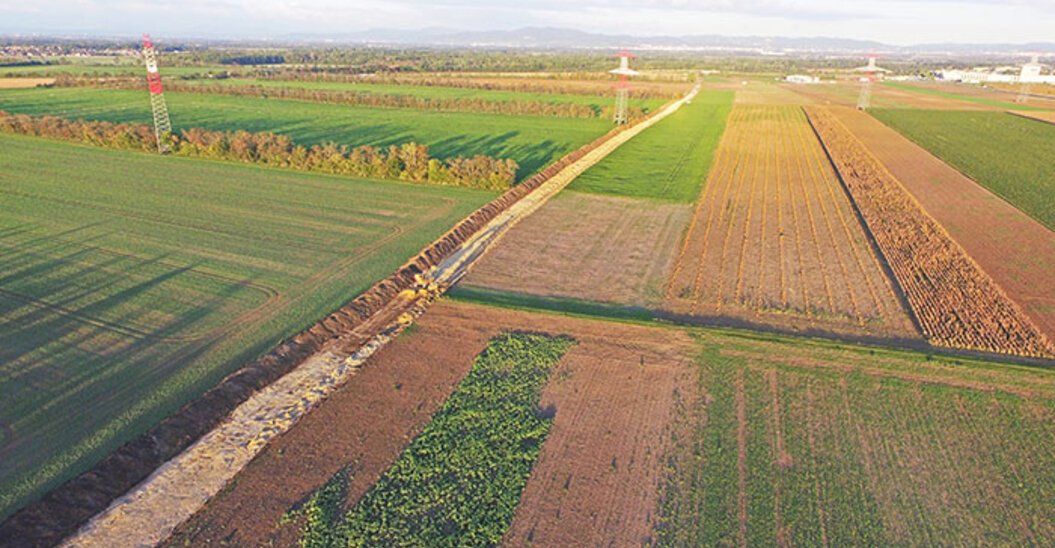

Bau (Erdarbeiten, Verschweißung und Installation) der gesamten 20 km langen Druckrohrleitung
Fakten:
- Auftraggeber:
EVN Wasser GesmbH - Leistung:
Baumeisterarbeiten - Bauzeit:
4/2018 - 8/2019

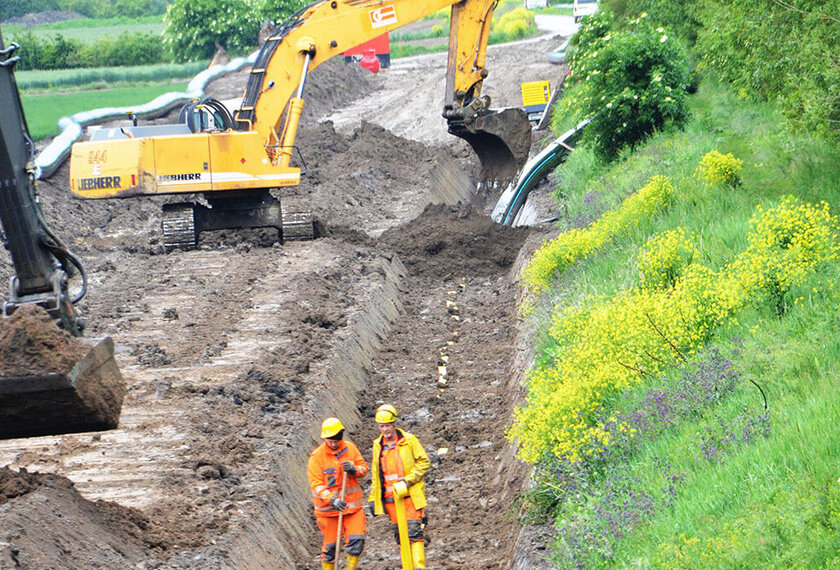

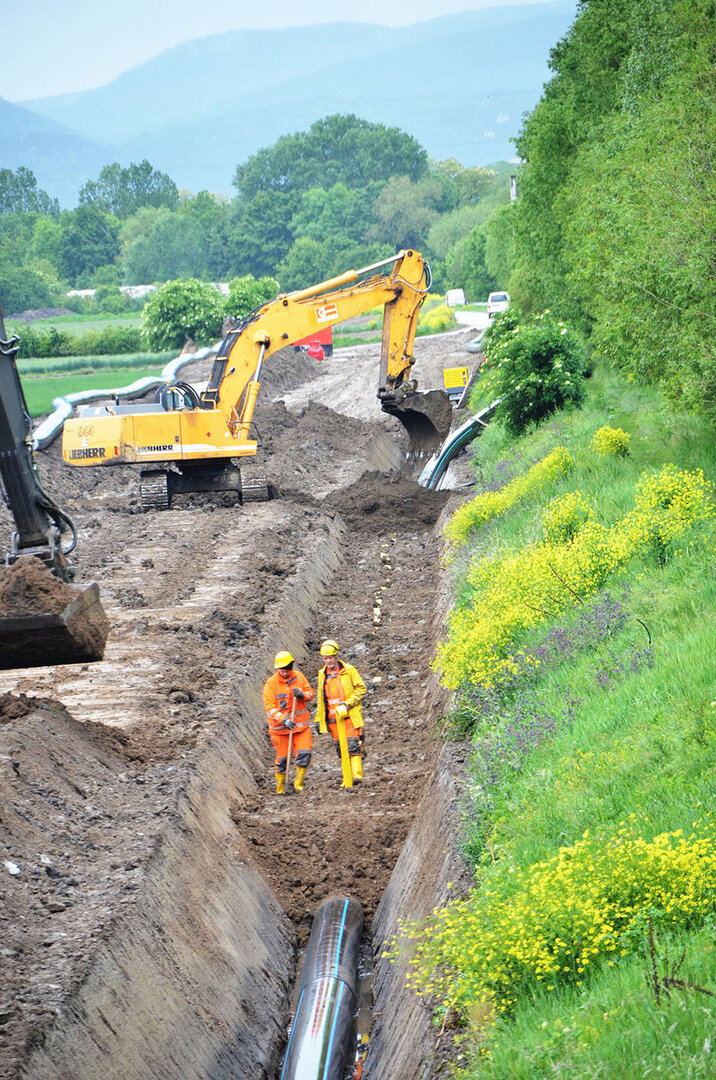

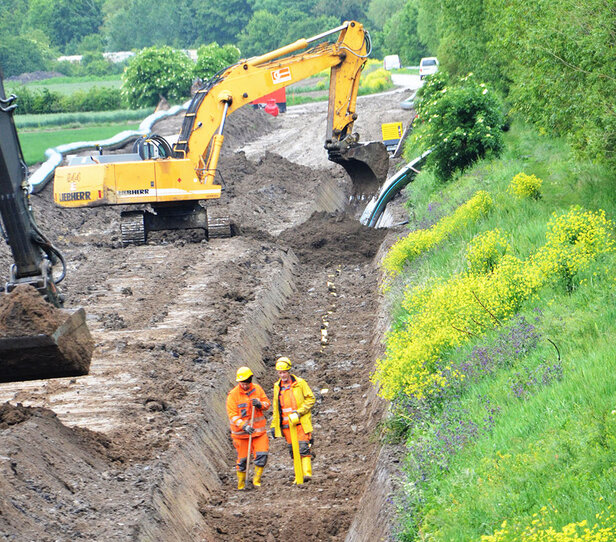

- Bewegung von 200.000 m³ Erdmaterial mittels Einsatz von sechs Baggern
- Beschäftigung von durchschnittlich 20 Personen
- Außendurchmesser der PE-Rohre: 560 mm bzw. 630 mm (dies entspricht einem Rohrgewicht von insgesamt 1.400 t)
- Neun Gewässerquerungen, zwei Bahnquerungen, elf Bundes- und Landesstraßenquerungen
- Einbau von elf Großschächten
- Durchführung von 16 Horizontalbohrungen
